Aplicaciones Informáticas para Arquitectura e Ingeniería



Operativo en Windows Vista Operativo en Windows VISTA.

Aquí puede obtener información sobre diferentes aspectos de trabajo de la aplicación :

Este programa está incluido en "UrbiCAD Seguridad y Salud SMART Solution"

Presentamos esta aplicación especialmente diseñada para la elaboración de gráficos tipo GANTT, con objeto de realizar los correspondientes Planings de obra y a su vez el Planing de Seguimiento y control de aplicación de las medidas de seguridad, de los Planes de Seguridad.

La interfaz de usuario permite una fácil e intuitiva navegación, que nos permiten asegurar un rápido aprendizaje.

En todo momento nuestro objetivo ha sido realizar un programa para obtención de gráficos de GANTT que sea no solo operativo sino funcional y práctico. En este sentido hemos pretendido que sea una aplicación útil, y que realmente sea utilizable para planificación en obra, además de que tenga la flexibilidad suficiente para que cualquier modificación en el desarrollo de la obra pueda ser rápidamente corregida y reflejada en el mismo.

La aplicación permite entre otras cosas :

  • Leer ficheros en formato BC3 de cualquier presupuesto realizado desde cualquier aplicación de Presupuestos del mercado, y para el mismo establecer la relación de Tareas (al nivel deseado : Capítulos, Precios unitarios, etc.)

  • Leer ficheros de Memoria de Planes de Seguridad y añadir sobre la estructura de árbol actual las Medidas preventivas, Protecciones colectivas, etc.

  • Poder añadir unas estructuras predefinidas de tareas de seguridad y salud por ejemplo sobre cualquier estructura de tareas cargada (sumar árboles de tareas)

  • Establecer un calendario laboral de trabajo.

  • Establecer perfiles de trabajo para diferentes tipos de obra.

  • Establecer perfiles de trabajo para diferentes empresas.

  • Crear bases de recursos por empresas.

  • Asignar duración de tareas por fechas o por rendimientos.

  • Asignar costes por introducción directa de recursos desglosados por tareas o directamente por precios globales de partidas.

  • Importar las bases de recursos tanto humanos como materiales o maquinaria de unos GANTTs a otros.

  • Si se dispone de UrbiCAD Seguridad y Salud, es posible importar la memoria de un Plan de Seguridad, para establecer el control sobre la misma

  • Obtener informes relacionados : Recursos, Costos, Certificaciones, etc.

  • Imprimir el gráfico de GANTT a cualquier tamaño y a todo color

  • Adosar diferentes gráficos GANTT en uno solo, importando estructuras.

(*) Determinadas opciones como "Importar Estructura del Plan de Seguridad" no podrán realizarse si no se dispone evidentemente de UrbiCAD Seguridad y Salud.

La navegación por el programa puede hacerse a través del menú desplegable o a través de la barra de botones, en función siempre de sus necesidades, conocimientos y exigencias.

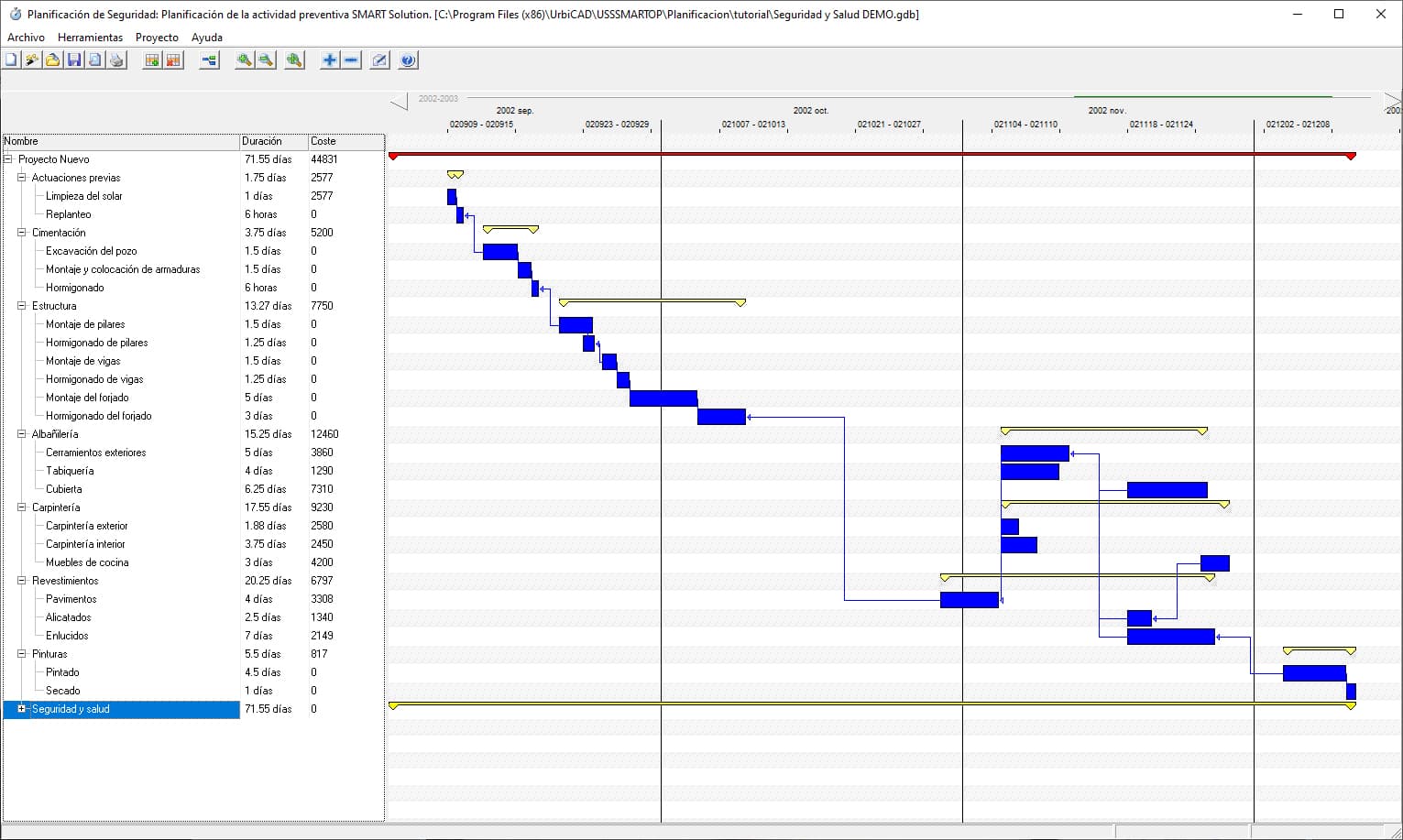

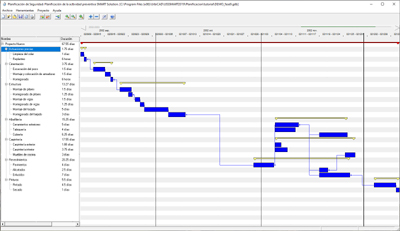

Al lanzar la aplicación, se muestra una pantalla similar a la de la figura en la cual pueden apreciarse diferentes áreas y controles de trabajo.

Además de la zona principal de trabajo conformada por el rayado alternativo horizontal que se observa, se distinguen las siguientes partes :

  • Control de escala de tiempo : Se trata de un control que permite establecer la visualización de una zona determinada de trabajo y navegar por la escala de tiempo.

  • Zona de exploración de items : Se trata de una zona donde se manifiesta un árbol tipo explorador estructurado por niveles que permite navegar y explorar por las diferentes tareas de la aplicación. Permite como cualquier explorador el tener y mostrar diferentes niveles de anidación.

  • Área de control de botones : Se trata de botones que permiten la navegación a través de los mismos por algunas de las opciones de la aplicación.

  • Área de menús desplegables : Están recogidas todas las opciones de la aplicación. A través de la navegación por sus diferentes opciones tendremos el control total de la aplicación.

menu principal

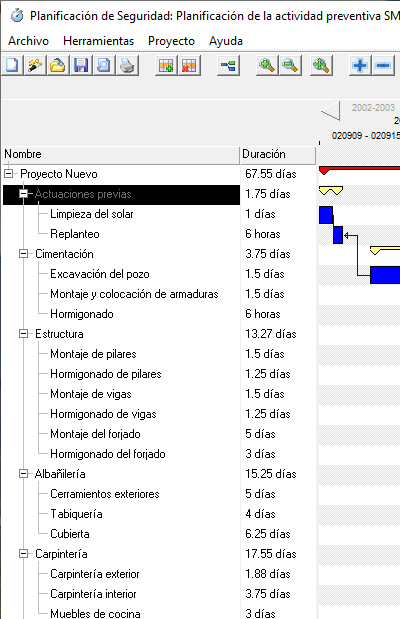

Para la realización de un gráfico NUEVO de tipo GANTT antes que nada hay que tener muy claras las diferentes tareas y subtareas que vamos a ir realizando así como las duraciones de las mismas y sus posibles relaciones y tiempos de espera. Por ello recomendamos seguir siempre la siguiente secuencia :

Fase de Estudio (Croquis) :

  • Determinación de tareas y su duración

  • Determinación de relaciones existentes entre tareas

  • Determinación de tiempos de espera

Fase de Proyecto (desde el programa UrbiCAD Gantt) :

  • Establecimiento del calendario laboral

  • Tecleado del árbol de tareas en el programa

  • Establecimiento de relaciones entre las tareas

  • Establecimiento de los tiempos de espera

  • Establecimiento de los retrasos de tareas

  • Asignación de recursos materiales, humanos y maquinaria

  • Obtención de informes e impresión de resultados

PARA EL PLAN DE SEGURIDAD : Fase de implementación de los medios de Seguridad y Salud (desde el programa UrbiCAD Gantt) :

  • Servicios de Higiene y Bienestar

  • Vallado de obra

  • Colocación de las protecciones colectivas : Marquesinas, redes, Barandillas, etc.

  • Protecciones individuales : Cascos, Guantes, Ropa de trabajo, etc.

  • Señalización de obra

  • Botiquín

  • Formación en materia de seguridad

  • Seguimiento de la seguridad

menu principal


Uno de los aspectos más relevantes de la aplicación de UrbiCAD-GANTT consiste en la conectividad entre el diagrama GANTT y la Planificación y Seguimiento de la Seguridad.

Esta conectividad puede llevarse a cabo de dos maneras diferentes :

1º) A partir de una Planificación previamente hecha de las diferentes tareas de obra establecer una Planificación de la Seguridad

2º)Importamos el Plan de Seguridad con objeto de establecer la Planificación de la Seguridad

Con objeto de aclarar el proceso y de como se llevaría a cabo, en este apartado estudiamos detenidamente ambas posibilidades.

A partir de una Planificación previamente hecha de las diferentes tareas de obra se desea establecer una Planificación de la Seguridad

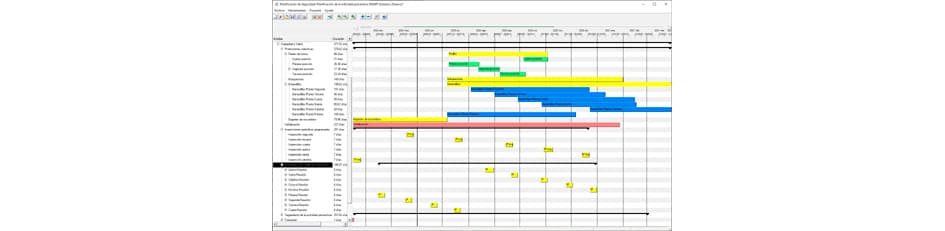

Se trataría de establecer un diagrama de GANTT del tipo de la figura, sin tomar en consideración el apartado de seguridad. Una vez realizado el GANTT, es a partir del mismo y a la vista de la ejecución de obra establecida, el preparar la implementación de la Seguridad y posteriormente implementarla.

Una vez se ha realizado el GANTT, es el momento de tomar en consideración la Planificación sobre el mismo de la Seguridad, para ello seguiremos siempre un esquema que solo de carácter orientativo indicamos con la siguiente secuencia :

A) Creación de los capítulos relativos a Seguridad

  • 1º) Servicios de Higiene y Bienestar

  • 2º) Protecciones individuales

  • 3º) Protecciones colectivas

  • 4º) Señalización

  • 5º) Formación

  • 6º) Control de la Seguridad

B) Desarrollo de dichos capítulos

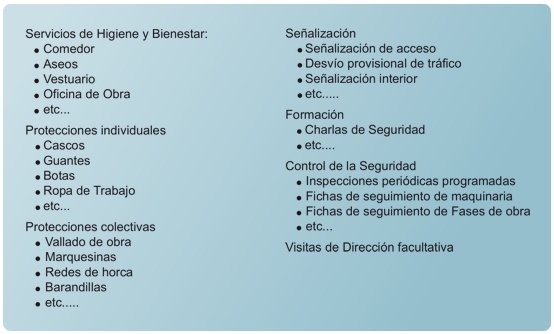

Dentro de cada capítulo se establecerán los conceptos correspondientes, de modo similar al que se observa :

  • Servicios de Higiene y Bienestar :

    • Comedor

    • Aseos

    • Vestuario

    • Oficina de Obra

    • etc....

  • Protecciones individuales

    • Cascos

    • Guantes

    • Botas

    • Ropa de Trabajo

    • etc....

  • Protecciones colectivas

    • Vallado de obra

    • Marquesinas

    • Redes de horca

    • Barandillas

    • etc.....

  • Señalización

    • Señalización de acceso

    • Desvío provisional de tráfico

    • Señalización interior

    • etc.....

  • Formación

    • Charlas de Seguridad

    • etc....

  • Control de la Seguridad

    • Inspecciones periódicas programadas

    • Fichas de seguimiento de maquinaria

    • Fichas de seguimiento de Fases de obra

    • etc......

  • Visitas de Dirección facultativa

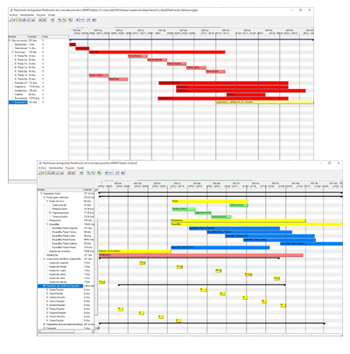

Es a partir de la recopilación de estos datos, cuando podemos reflejar en el diagrama de GANTT las fechas de inicio y fin de cada una de las tareas correspondientes al apartado de la Seguridad, en función evidentemente de las tareas de partida reflejadas ya en el diagrama anterior.

Además de la impresión propiamente dicha del GANTT de Seguridad, hay que tener presente que accediendo sobre las diferentes tareas establecidas en el diagrama, podremos asignar Recursos, así como a partir de la Base de recursos asignar precios y evidentemente poder obtener informes relacionados.

Importamos el Plan de Seguridad con objeto de establecer la Planificación de la Seguridad.

Procediendo de este modo, se trata de establecer un diagrama de GANTT a partir de la importación del Plan de Seguridad.

Desde el Menú :

Archivo >> Importar >> Plan de Seguridad

accedemos a importar el "Plan de Seguridad" previamente realizado.

La importación se hace de toda la estructura del Plan, es decir que importaremos los items seleccionados en el Plan de seguridad, ello mostrará un árbol similar al que se observa en la figura :

Que a su vez, cada una de las tareas incluirá sub-tareas y estas a su vez es posible que tengan nuevas anidaciones. Más o menos puede quedar una cosa similar a la que se observa en la figura :

La estructura importada es completa, por lo que en ocasiones puede ser un árbol excesivamente detallado, siendo una solución práctica el simplificar el árbol eliminando aquellas tareas o sub-tareas que no sean vinculantes y que exageradamente agrandan la estructura del mismo.

Es ahora cuando deberíamos empezar a trabajar con todo, es decir :

1º) Reflejaremos la duración de las tareas.

2º) Estableceremos  las relaciones que existen entre las tareas.

3º) En tercer lugar hay que tener presente los tiempos de espera entre tareas.

4º) Por último del Presupuesto de ejecución de obra sacaremos los costos de las diferentes tareas y del Presupuesto de Seguridad los costes de las diferentes partida

Hay que tener presente a partir de aquí, en el apartado de seguridad y salud las mismas condiciones y características expuestas anteriormente :

a) Dentro del apartado de Protecciones individuales y en el de Protecciones colectivas se ha introducido no solo los nombres de los elementos utilizados, sino también las fechas de inicio y finalización de las protecciones, evidentemente tomando como referencia de colocación y desmontaje o de utilización de las mismas en función de las fases de obra correspondientes y a las que deben ser operativas.

b) Añadiremos el apartado de Formación de seguridad, que si presumiblemente se realiza antes de la obra, deberemos reflejarlo al inicio de la misma, es decir antes de comenzar la ejecución .

c) Añadir también las Inspecciones programadas se han establecido con una periodicidad mensual, estableciendo una al inicio de cada mes y una al finalizar la obra.

d) No estaría de más, puesto que se trata de una Planificación muy completa el establecer un calendario de Control mediante fichas de Seguimiento que obtendremos desde el Programa de Seguimiento de la Seguridad.

Procediendo de este modo se tiene la ventaja de que al importar las Fases de obra, Protecciones individuales y colectivas, Maquinaria y Equipos, etc. del Plan de Seguridad, el diagrama de GANTT se ajustará más esta planificación de la Seguridad a la realidad propia del Plan.

Por otro lado, al igual que sucedía anteriormente aunque se incumplan por diversas causas las fechas reflejadas en el GANTT, al estar relacionados los Medios de Seguridad utilizados como referencia a fases de obra y tareas, es rápidamente inteligible asimilable en una visión conjunta del mismo.

menu principal


Un aspecto importante en la realización del diagrama de Gantt es establecer la relación que existe entre las diferentes tareas dentro del mismo, tal como se observa en la figura siguiente :

Para establecer esta relación, deberemos proceder del siguiente modo :

1) Con el botón derecho del ratón, haremos click sobre la tarea origen, y observaremos que se despliega un menú tal como el de la figura siguiente.

En dicho menú accederemos a la opción de :

Establecer relación

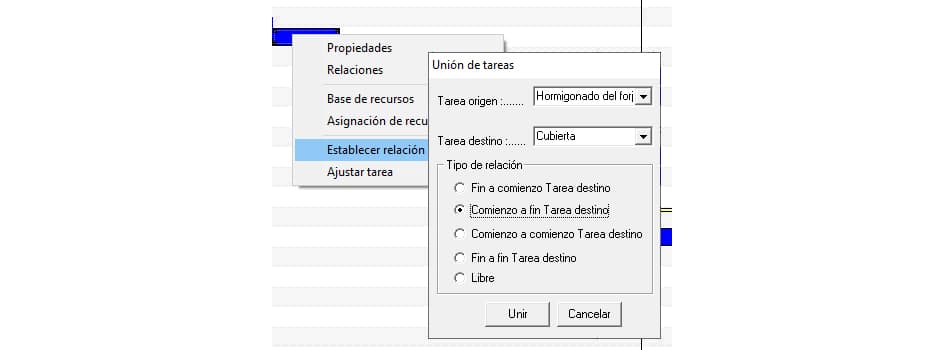

2) Una vez hemos seleccionado Establecer relación, observaremos que se oculta dicho menú, pero que el puntero del ratón está esperando que hagamos click sobre una nueva tarea. Es en este preciso momento cuando deberemos designar la nueva tarea con la que queremos relacionar la tarea anterior.

3) Una vez designada, se nos mostrará un cuadro de diálogo que nos solicita confirmación de la Tarea origen, de la Tarea destino y del Tipo de relación deseado entre ambas.

Podemos cambiar si se desea las Tareas inicialmente designadas como Origen y Destino por otras de entre de las manifestadas en sus listas desplegables correspondientes.

Tenga presente que la línea que establece la relación partirá de la Tarea Origen con dirección a la Tarea Destino, en la cual pondrá la punta de flecha indicando su sentido.

Cualquier otra relación no especificada entre las cuatro anteriores, deberá hacerse manualmente desplazando la actividad a voluntad sobre su línea de acción.

menu principal

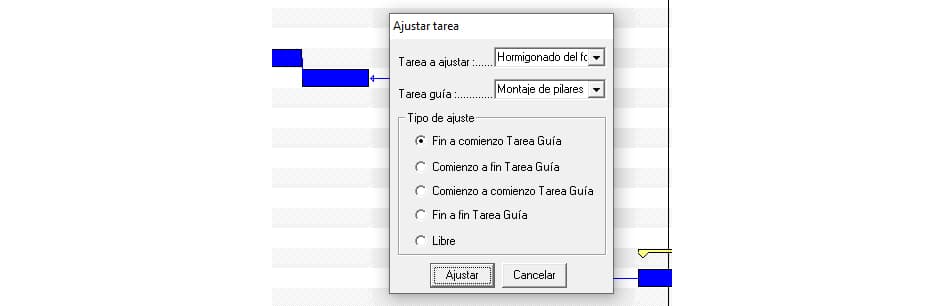

Un aspecto importante en la realización del diagrama de Gantt es ajustar las tareas dentro del mismo.

Este ajuste puede llevarse a cabo simultáneamente cuando establecemos la Relación entre Tareas, tal como se vió en el apartado 6. Relaciones entre tareas y que se estudió anteriormente, pero también puede llevarse a cabo de modo que no necesariamente deberemos establecer unas relaciones entre tareas para que este ajuste entre las mismas pueda realizarse.

Para establecer solo el ajuste, deberemos proceder del siguiente modo :

1) Con el botón derecho del ratón, haremos click sobre la tarea origen, y observaremos que se despliega un menú tal como el de la figura siguiente.

En dicho menú accederemos a la opción de :

Ajustar tarea

2) Una vez hemos seleccionado Ajustar tarea, observaremos que se oculta dicho menú, pero que el puntero del ratón está esperando que hagamos click sobre una nueva tarea. Es en este preciso momento cuando deberemos designar la nueva tarea con la que queremos ajustar la tarea anterior.

3) Una vez designada, se nos mostrará un cuadro de diálogo que nos solicita confirmación de la Tarea a ajustar, de la Tarea guía y del Tipo de ajuste deseado entre ambas.

Podemos cambiar si se desea las Tareas inicialmente designadas  por otras de entre de las manifestadas en sus listas desplegables correspondientes.

Cualquier otro ajuste no especificado entre los cuatro anteriores, deberá hacerse manualmente desplazando la actividad a voluntad sobre su línea de acción.

menu principal


Se puede elegir dos modos de introducción de costes, en función de sus preferencias o exigencias :

1) Mediante asignación de recursos

La introducción de costos puede hacerse asignando a cada una de las tareas los recursos correspondientes de entre los de la Base de recursos existente en el Gantt actual.

Para ello deberemos antes haber creado la Base de recursos o por el contrario Importar la Base de recursos de algún Gantt que hayamos realizado con anterioridad a la misma empresa. Procediendo así nos evitamos tener que teclear nuevamente todos sus recursos.

Para la introducción de los Costos en el proyecto es conveniente seguir una serie de consejos, en función del recurso de que se trate :

2) Mediante asignación directa del precio de la tarea o grupo de tareas.

Realmente se trata de una solución más rápida, aunque el control que tendremos de los recursos del proyecto es totalmente nulo.

Es recomendable utilizarla para hacer un Gantt de obra en la cual ya tenemos el presupuesto elaborado y aprovechamos el mismo para extraer directamente precios globales de diferentes partidas : Albañilería, Estructura, Cimentaciones, etc.

En este Tutorial nos hemos declinado por esta solución, ya que es la que más rápidamente podemos iniciar en el aprendizaje del programa.

En tales casos deberemos proceder a colocar directamente el precio de las tareas al designar directamente la cantidad correspondiente al total de la tarea.

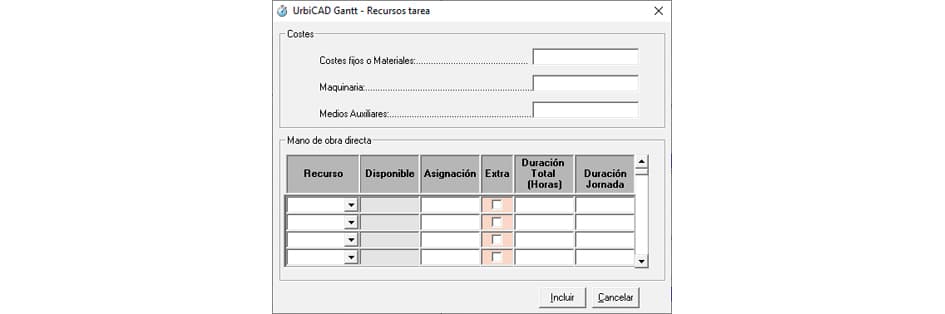

2A) Accediendo a una tarea que incluye sub-tareas : Al pinchar sobre la misma seleccionamos Análisis de costes, tal como puede apreciarse :

Observaremos que en el apartado correspondiente a Costes fijos o materiales podemos teclear el total correspondiente a la partida.

2A) Accediendo a una tarea : Al pinchar sobre la misma seleccionamos Asignación de recursos, tal como puede apreciarse :

Observaremos que en el apartado correspondiente a Costes fijos o materiales podemos teclear el total correspondiente a la tarea.

De este modo iremos navegando por las Tareas e incluyendo el precio global de la misma en sus apartados correspondientes, pero teniendo presente que no estamos asignando ningún recurso, solamente asignamos cantidad total de la tarea.

MAQUINARIA :

Normalmente la maquinaria tiene un coste por hora y además un suplemento adicional por el traslado a obra. La introducción de estos conceptos se realiza del siguiente modo :

  • Desde la Base de recursos : Introducimos el Coste/Hora en horario Normal y si corresponde en horario Extra

  • Desde la Asignación de recursos : introducimos en el apartado Maquinaria el precio del traslado. Este precio para la tarea en cuestión quedará reflejado sumándose en los cálculos al precio propio del recurso.  Deberemos tener presente que si la maquinaria se utiliza en diferentes tareas, habrá que decidir entre :

    • Prorrotear el precio del traslado entre las tareas en las que se utilice.

    • Reflejar el total del precio del traslado en una sola de las tareas.

    El criterio seguido lo mantendremos siempre para todo el proyecto.

Como es frecuente que alguna maquinaria tenga un coste global, es decir no tienen un coste desglosado de traslado y además por hora, en tal caso puede colocarse directamente el Coste total o el de amortización en el Apartado de Maquinaria dentro del cuadro de diálogo de Asignación de recursos, del modo siguiente :

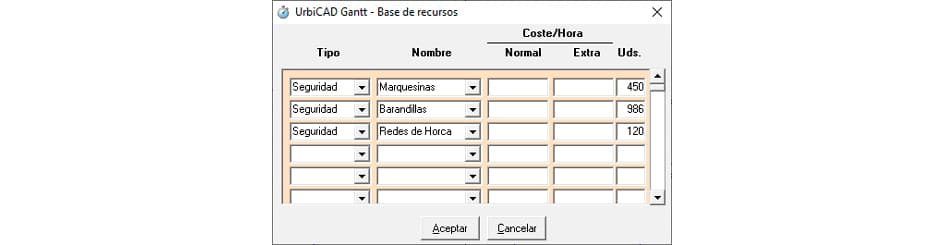

  • Desde la Base de recursos : Introducimos el solamente el Nombre de la Maquinaria y las unidades disponibles, dejando en blanco las casillas de Coste/Hora, tal como puede apreciarse.

  • Desde la Asignación de recursos : introducimos en el apartado Maquinaria el precio global que nos cuesta o en su caso la amortización prevista en la obra de la misma.

HUMANOS :

Los recursos humanos son los más fáciles de introducir, ya que normalmente tienen asignado un Coste/Hora Normal y Extra. En tales casos, deberemos seguir el proceso siguiente :

  • Desde la Base de recursos : Introducimos los diferentes Recursos de tipo Humano asignando valores a las diferentes casillas.

  • Desde la Asignación de recursos : iremos rellenando los datos y asignando de entre los disponibles los recursos deseados para la tarea.

Puede darse el caso de que un recurso humano en una determinada tarea, tenga ciertas horas de Horario Normal y otras horas en Horario Extra. Esto se resuelve del modo que se observa :

SEGURIDAD :

Cuando se esté reflejando tareas correspondientes al apartado de la Seguridad y Salud, tales como Servicios de Higiene y Bienestar, o Redes de Horca, Barandillas, etc. deberán reflejarse del siguiente modo :

  • Desde la Base de recursos : Introducimos los diferentes Recursos de Seguridad asignando las unidades (caso de casetas de Higiene y Bienestar) o de metros lineales (caso de barandillas y redes de horca) o de metros cuadrados (caso de marquesinas).

  • Desde la Asignación de recursos : asignaremos de entre las unidades disponibles los recursos deseados para la tarea. El precio total de la tarea quedará reflejado en el apartado de Materiales, tal como se observa :

EMPRESAS SUBCONTRATADAS :

Cuando se subcontrata una tarea, entonces no hace falta desglosar los precios de la misma. Bastará con reflejar en el apartado de Materiales por ejemplo desde el cuadro de diálogo de Asignación de recursos el precio total de la subcontrata, para que el coste de la tarea quede reflejado, tal como se observa :

menu principal


Una vez hemos introducido costos a lo largo del proyecto, podemos siempre que se desee el controlar tanto para un determinado grupo de tareas o una tarea concreta los costos.

Esto mostrará un cuadro de diálogo que nos informará sobre los costos del grupo de tareas que están agrupadas bajo la misma, tal como puede apreciarse en la imagen siguiente :

En el propio cuadro mostrado, si nos damos cuenta obtenemos un resumen de los diferentes costes desglosados de las tareas que incluye tanto en horario normal como en hora extra.

Observaremos que si todavía a la tarea no se le habían asignado recursos de ningún tipo, es editable la sección de Costes fijos o materiales.

Esto permitirá poder asignar en conjunto a toda las tareas agrupadas bajo dicha Tarea un precio global para la ejecución de la misma, sin necesidad de desglosar precios o recursos para la misma.

Esto es útil emplearlo cuando subcontratamos una Tarea, por ejemplo Estructuras o Carpinterías o Cimentaciones.

menu principal


La utilización de Plantillas o Perfiles de Trabajo, es uno de los puntos claves y más importantes de la aplicación, ya que es la que va a permitir establecer perfiles de trabajo determinados.

Estos perfiles de trabajo pueden ser :

  • Perfiles de empresa : Se puede crear un perfil para cada empresa con la que habitualmente trabajemos, estableciendo para la misma la base de recursos disponibles tanto de medios humanos como de maquinaria, equipos o de elementos de Seguridad.

  • Perfiles de ejecución de obra : Se puede crear un perfil de ejecución de obra para cada obra tipo que realicemos, estableciendo para el mismo el árbol de las diferentes tareas de ejecución material.

Evidentemente también es posible mezclar en una plantilla ambos conceptos, aunque se pueden mezclar en cualquier momento no haciendo falta perder el tiempo creando plantillas que incluyan todo, ya que una vez cargada una plantilla de Perfil de ejecución de obra, podemos importar la base de recursos de cualquier proyecto anteriormente realizado.

En cualquier caso las plantillas nos permitirán siempre acelerar el proceso correspondiente a la Planificación de la obra.

Una vez cargada una plantilla, el documento puede ser guardado nuevamente como plantilla o como proyecto.

Podremos identificar las plantillas no solo por su nombre sino porque podemos teclear un texto identificativo que nos permitirá rápidamente determinar cual es su contenido y características.

menu principal


Aquí puede obtener información sobre diferentes aspectos de trabajo de la aplicación :



-El entorno de trabajo

-Primeros pasos

-Control y planificación de la Seguridad

-Relaciones entre tareas

-Ajustar tareas

-Introducción de costos

-Consultando costos

-Trabajando con plantillas

Entorno de trabajo

Primeros pasos

Importamos el Plan de...

Importamos el Plan de...

Relaciones entre tareas



Relaciones entre tareas



Relaciones entre tareas

Ajustar tareas

Introducción de costos



Introducción de costos



Introducción de costos



Introducción de costos

Maquinaria



Maquinaria



Maquinaria



Maquinaria

Humanos

Humanos

Humanos

Seguridad

Seguridad

Empresas subcontratadas

Consultando costos

Consultando costos

Trabajando con plantillas
